鳳廟一洋上風力発電所に輸出ケーブルと洋上変電所を設置

6 8月 2026
(クレジット: Jan de Nul、LinkedIn 経由)
(クレジット: Jan de Nul、LinkedIn 経由)

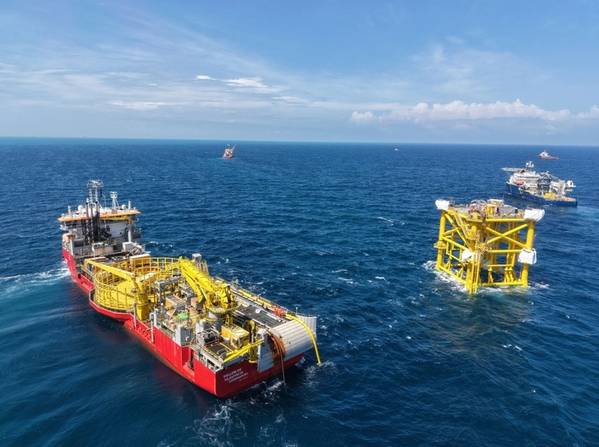

台湾沖合の495MW級洋上風力発電プロジェクト「鳳廟I」は、洋上建設における2つの重要な節目を迎えた。Jan De Nul社が送電ケーブルの設置を完了し、CDWE社が洋上変電所(OSS)と杭の設置を完了した。

Jan De Nul社は、洋上変電所と陸上送電網を結ぶ2本の海底高圧送電ケーブルの設置と保護作業を完了しました。この作業には、ケーブルを事前に海底に積み込み、設置、埋設した後、洋上変電所まで引き込む作業が含まれていました。

送電ケーブルの設置は、ヤン・デ・ヌル社が手掛けるプロジェクトの一環であり、ケーブル敷設船ウィレム・デ・フラミンフ号によって設置される2本の交流高圧ケーブルを用いて、鳳廟一号洋上変電所を陸上送電網に接続するものです。以前発表されたプロジェクトの詳細によると、2本の送電ケーブルはそれぞれ約45kmと44kmの長さで、風力発電所で発電された電力を台中市に送電します。

一方、CSBC社とDEME Offshore社の合弁会社であるCDWE社は、プロジェクトの洋上変電所と基礎の輸送および設置作業を完了し、99本の大型ピン杭の設置も完了した。

グリーン・ジェイド設置船によって設置された洋上変電所は、3,000トンを超える上部構造と、4,000トンを超えるジャケット基礎から構成されている。CDWE社は、この作業は予定より早く安全に完了したとし、今後はジャケットの輸送と設置作業を継続すると述べた。

台中市沖約35kmに位置する鳳廟Iは、コペンハーゲン・インフラストラクチャー・パートナーズ(CIP)の委託を受け、コペンハーゲン・オフショア・パートナーズが開発を進めている。出力495MWのこのプロジェクトは、ベスタス社製V236-15.0MW風力タービン33基で構成され、より大規模な1.8GWの鳳廟洋上風力発電開発計画の一部となっている。

稼働開始後、この風力発電所は約50万世帯に電力を供給すると見込まれている。
