中国三峡集団は、広東省沖合に位置する洋上風力発電プロジェクト「陽江青州V」および「VII」において、最初のタービン群を送電網に接続し、同発電所からのクリーンエネルギーの送電を可能にした。
この送電網は、中国本土沖約70キロメートル地点から±500kVの直流送電システムを用いて電力を送電する。
このプロジェクトは163基の風力タービンで構成されており、各タービンの定格出力は12MW以上で、開発全体の総発電容量は1.95GWを超える。
タービンからの電力は、66kVの海底ケーブルアレイ30回路を通して収集され、洋上変換所へ送電される。そこで、66kVの交流から±500kVの直流に昇圧・変換され、陸上へ送電される。
このシステムは、2本の直流海底ケーブルを用いて単一の送電回路を形成し、1時間あたり最大200万kWhの電力を送電できる。
中国三峡集団は、このプロジェクトを世界初の統合型洋上風力発電フレキシブル直流送電プロジェクトと位置づけ、その送電システムは同種システムの中で世界最高電圧レベルと最大送電容量を誇ると述べた。また、同社によれば、洋上風力発電向けに世界初となる±500kV直流海底ケーブルを採用している。

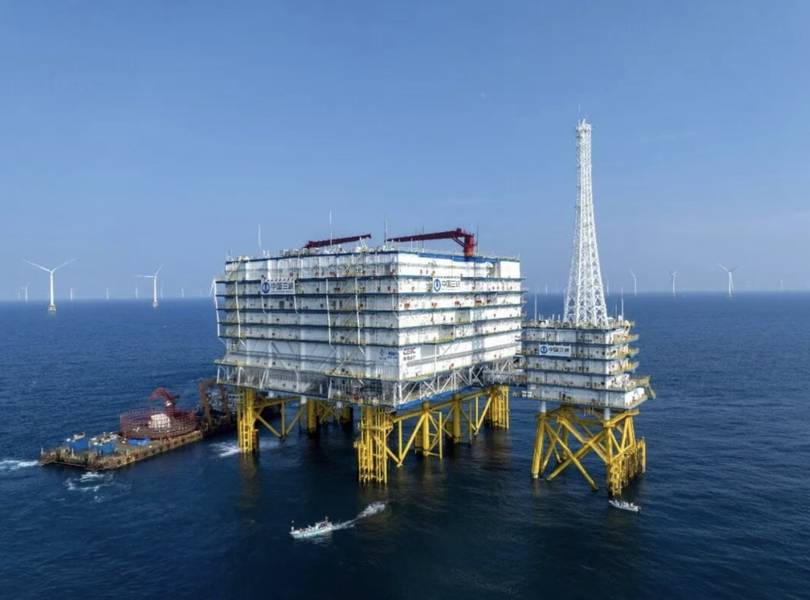

「海の風の心臓」として知られるこの洋上変換所は、重量が2万5000トンもあり、その重量が国内の船舶クレーン船の吊り上げ能力を超えていたため、浮上式工法を用いて設置された。
プロジェクト最初のタービンの設置は2025年5月に開始され、163基すべてのタービンが14ヶ月以内に設置された。建設のピーク時には、11隻の大型船舶が同時に稼働し、12MW以上の定格出力を持つタービンが1ヶ月で最大23基設置された。
このアレイネットワークには、国産の66kVダイナミック海底ケーブルで接続された、出力16MWの浮体式洋上風力発電プラットフォームである「スリーゴージズリード」も含まれている。
±500 kVの直流海底ケーブルは、送電網への接続前に耐電圧試験を受け、両ケーブルとも要求される電圧レベルで合格し、電気的特性も仕様を満たしていた。
